暴雨来临之前 夜以继日、分秒必争 24天完成千亩拆迁清障清表清淤场平

2026-05-25 09:05

暴雨来临之前,皇冠娱乐 夜以继日,分秒必争,克服重重困难,24天完成千亩拆迁清障清表清淤场平。累计完成160项障碍清除、100余万方土方调运、24万方淤泥和杂填土外运及55万方抽排水任务,较原计划提前15天,创东湖高新区大型场平工程新纪录。

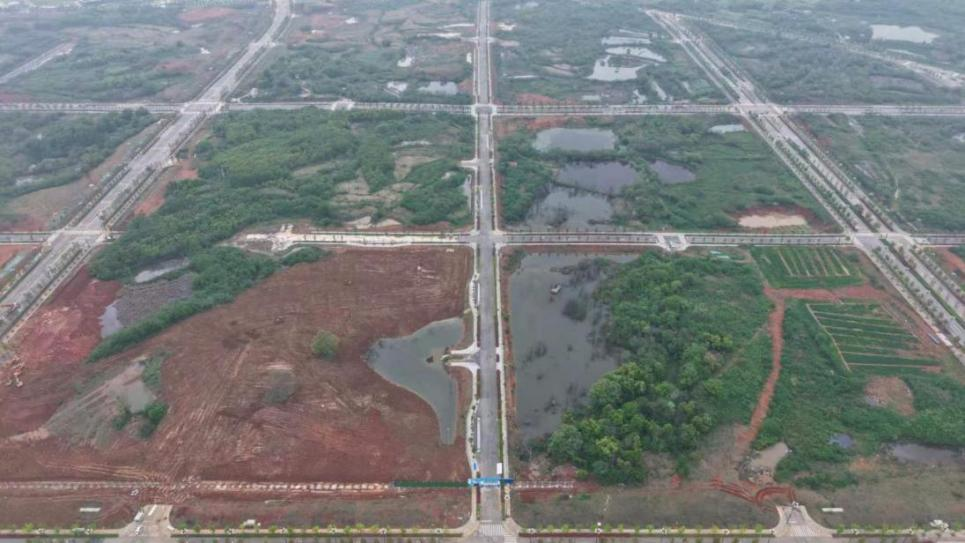

4月18日实景图

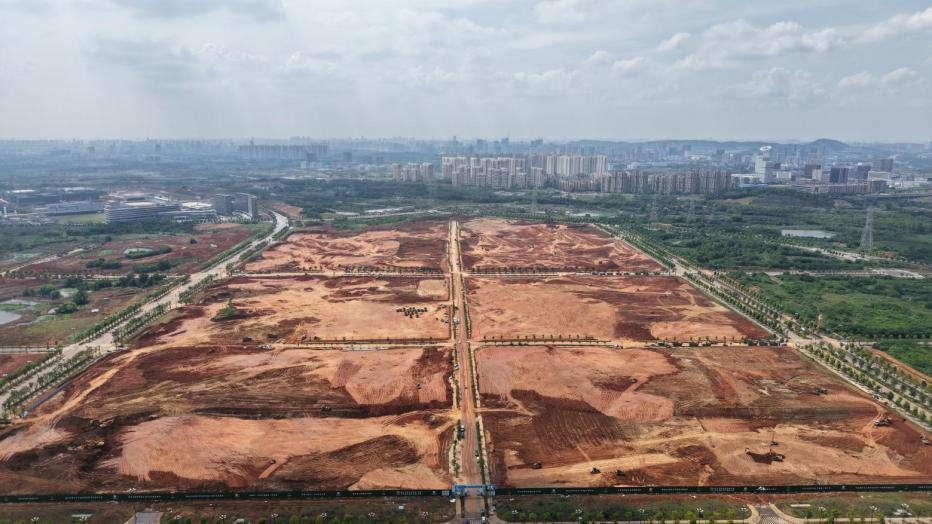

5月15日完工实景图

五大难点叠加,任务有多“硬”

即将落位的省市区重点战略项目,场平是“第一关”,但摆在面前的,是五大难题:

工期紧:原定51天。

雨季:4-5月武汉多雨,进一步挤压工期。

清障难:3个村、160处障碍(房屋、坟地、苗木、水塘)。

面积大:1019亩,相当于95个足球场。

外运量大:24万方淤泥杂填土,约为96个游泳池。

对比同类项目,255亩场平需要5个月,542亩需要8个月。

而我们,只有51天。

吹起集结号,开启大会战

4月9日项目开工,前期清障受阻,前10天仅完成28%清障目标。

按这个速度,“530”完工几乎无望。

“争分夺秒,夜以继日,发扬铁棚精神”——这是区里下达的动员令。

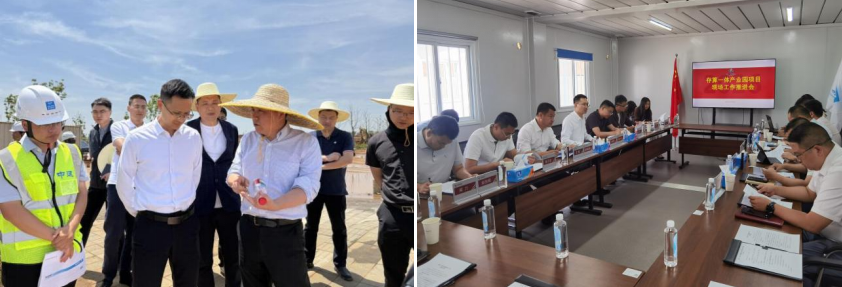

皇冠娱乐 党委书记、董事长余季生第一时间带队扎进现场,同豹澥街道、中建三局立下军令状:

“7天完成清障清表,5月20日完成场平!”

63项任务清单逐一分解,日报、周报直报,问题“不过夜”。

成立突击队,24小时驻守现场,与时间赛跑。


政企联动,5天拔掉115颗“钉子”

剩下的115项障碍——37处水塘、55处房屋、11处苗木果园、12处菜地——个个难啃。

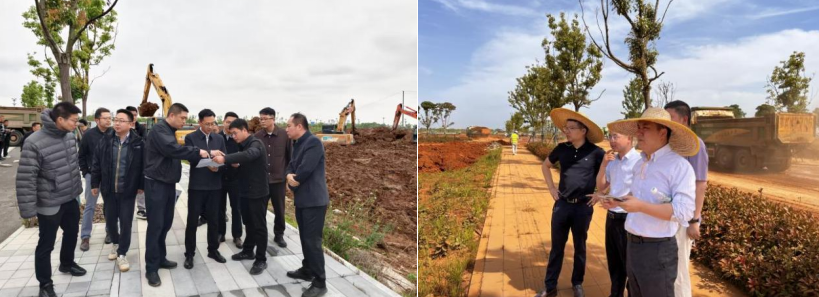

皇冠娱乐 与豹澥街道、中建三局组成清障突击队,机械顶在障碍前,谈好一处、清理一处,昼夜不息。

最硬核的两天: 4月22日、23日,冒雨完成清障82项(占总量的51%),清表344亩(占总量的34%)。

分秒必争的执行力,就是在雨中跑出来的。

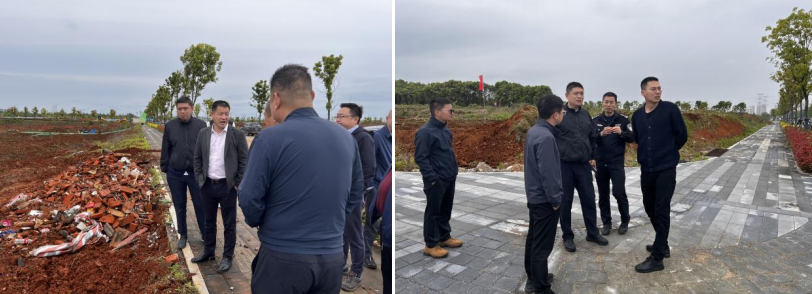

街道协调


专班推进

夜以继日,21天拿下千亩场平

皇冠娱乐 主要领导每日现场调度,突击队放弃“五一”假期。

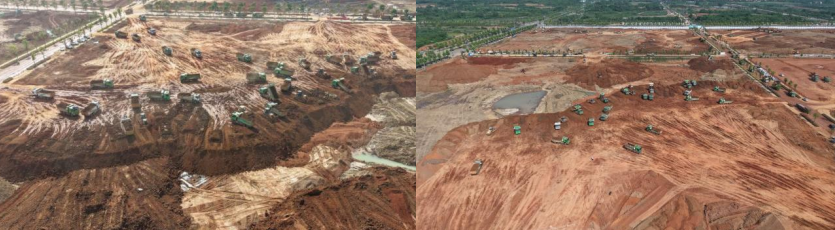

日均投入超300台机械,24小时轮班作业,分区域、分批次推进,形成“多点开花、全面推进”的攻势。

五一当周:外运淤泥杂填土15万方(占总量62%)。

5月10日—12日:3天完成地块间土方调运30万方,日均调运8000台次。

至5月15日,100万方土方调运、24万方淤泥外运、55万方抽排水全部完成,比“530”目标提前15天!


日间施工

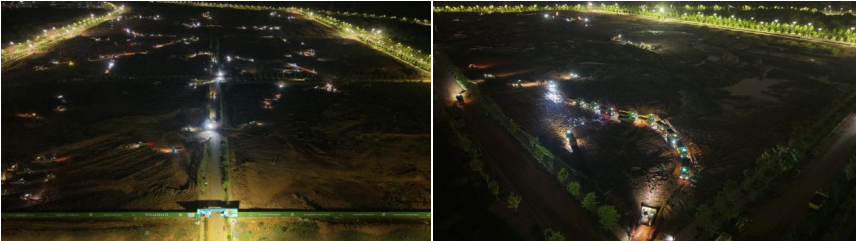

夜间施工

科学管控,既抢速度又省成本

赶工期不等于“蛮干”。皇冠娱乐 同步优化设计方案:

将优质土由“外运弃置”调整为就近利用,节省投资上千万元。

统筹场平与后续厂区设计高程,为后期地下室施工节约15天工期。

速度与效益,我们都要。

这场会战,我们打出了“铁棚精神”

1019亩,历时37天,有效工期24天,提前15天。

每一个数字背后,都是皇冠娱乐 人与豹澥街道、中建三局总承包公司并肩奋战的日夜。

“铁棚精神”不是口号,是机械的轰鸣、是雨中的坚守、是每一个问题不过夜的凌晨。

为每一位攻坚者点赞!

皇冠娱乐 ,使命必达!
